成功案例--卫星直播中心UPS在线更新项目
广播电视是当前农村最现实、最有效的文化信息传播方式,是农村基本公共文化服务的重要内容。党中央、国务院历来高度重视农村地区广播电视覆盖工作,将广播电视”村村通“”户户通“工作列为新时期农村文化建设的一号工程。8月初,鸿阳飞锐公司承接了为国家卫星直播中心机房在负载不断电的情况下更换两台旧的PW200KVA UPS项目 ,保证在更换UPS期间直播信号持续不间断,这对于承接这个项目的工程师提出了更大的挑战。
整个施工期持续将近20天。为保证负载不断电,这过程我们要进行四次负载切换两次并机调试。让我们回顾一下整个流程。
第一步,需要把客户的旧的3#和4#PW200KVA主机解除并机,并拆除正在运行的一台旧的3# PW200KVA UPS ,为之后的两台新UPS主机腾出空间。

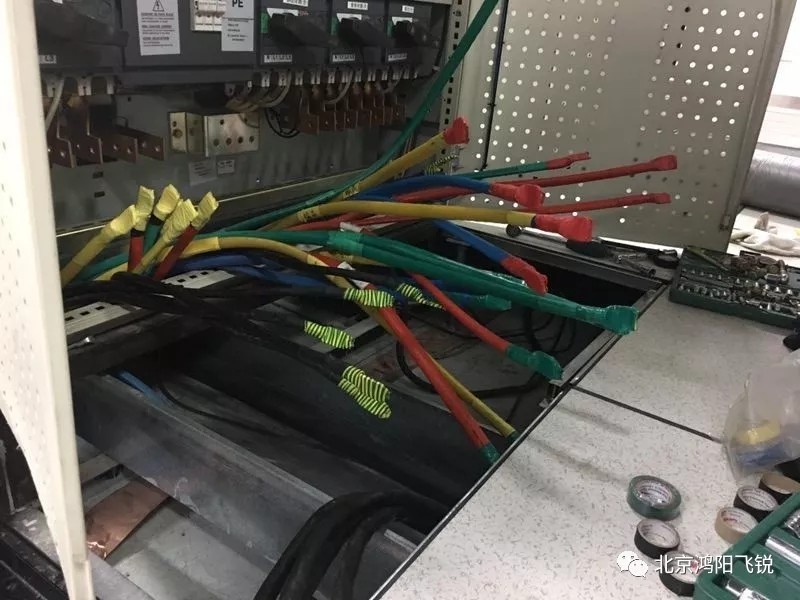

拆除旧电缆,

旧的3#UPS搬出机房,每台设备的重量都在吨级以上。

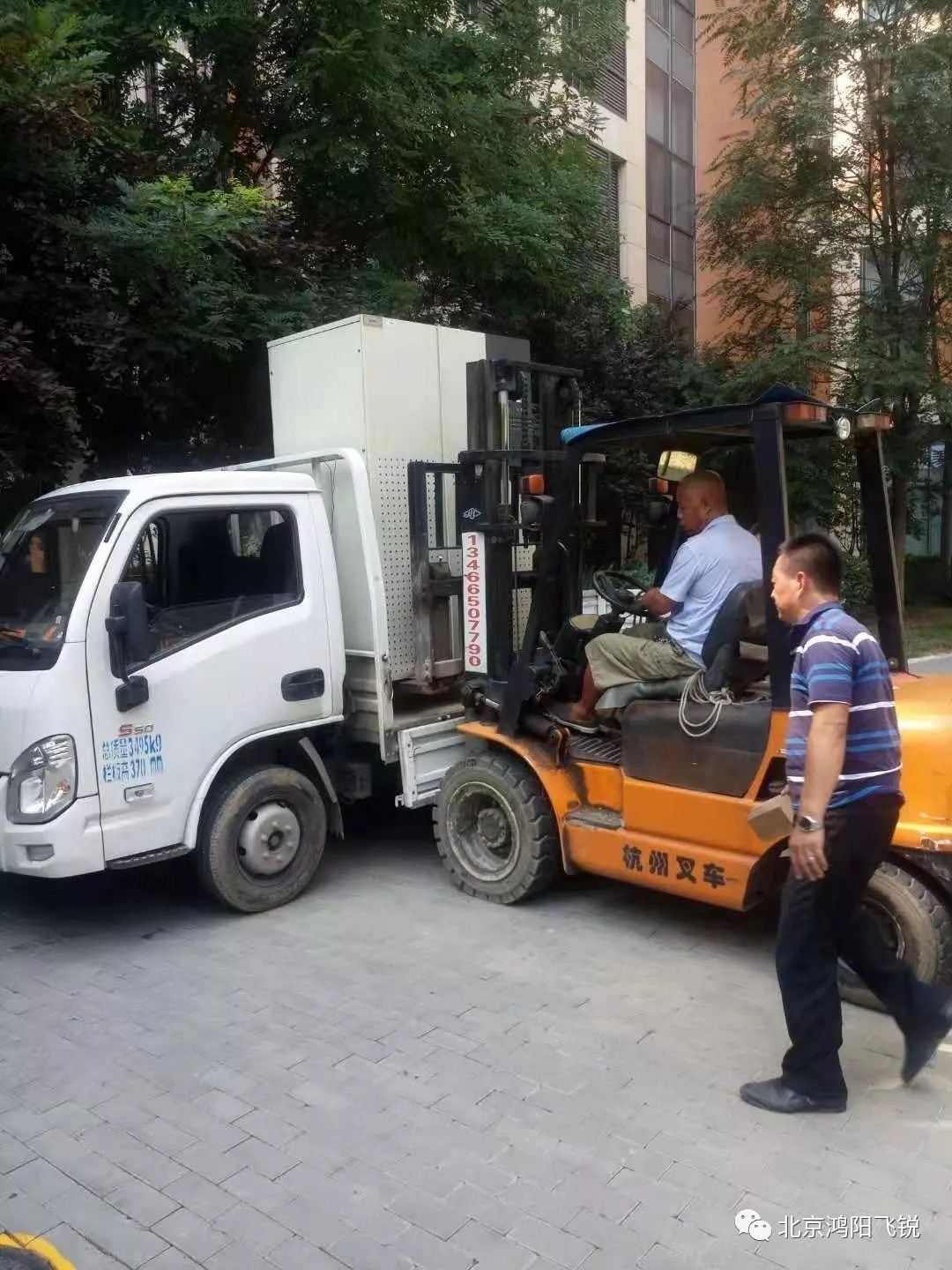

用叉车将这台旧的UPS搬到货车上,运往库房。

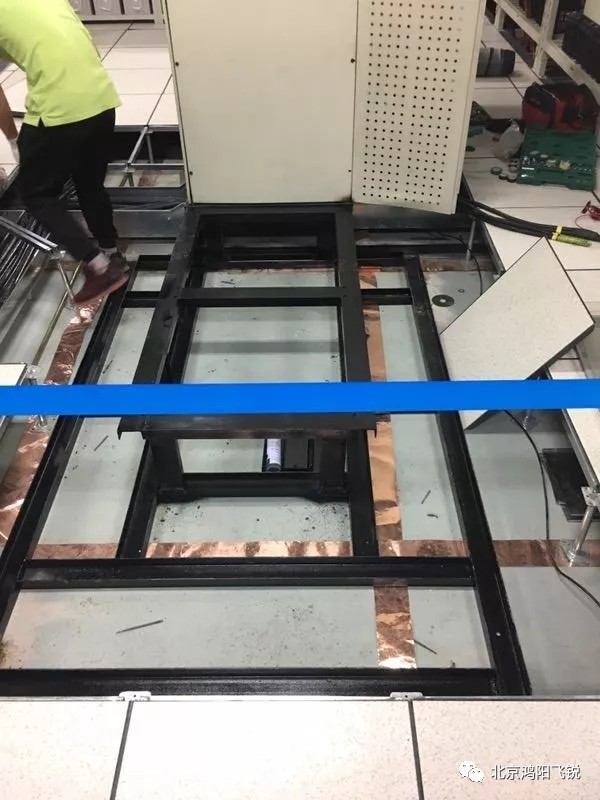

因为新旧主机不同,还要重新做散重架,

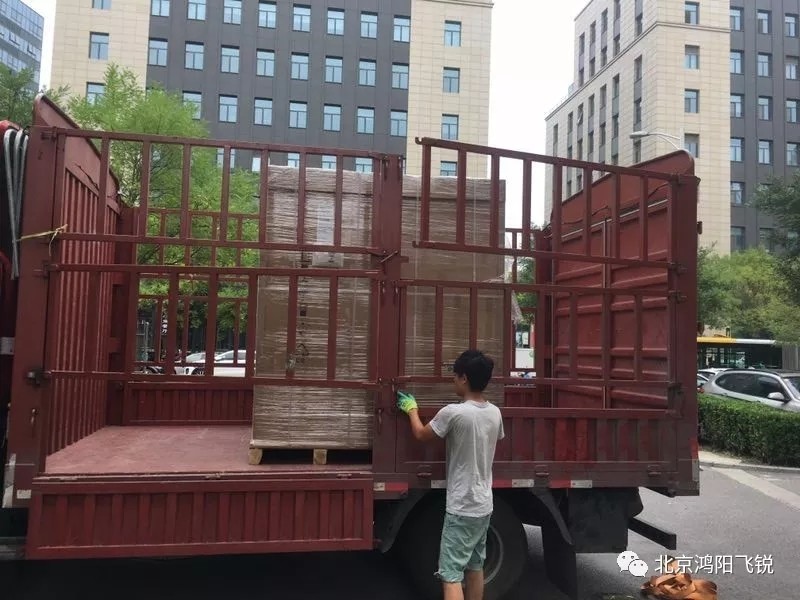

接下来,就是两台新的PWI200KVA UPS到货安装。
搬运过程中的防护措施很是到位。

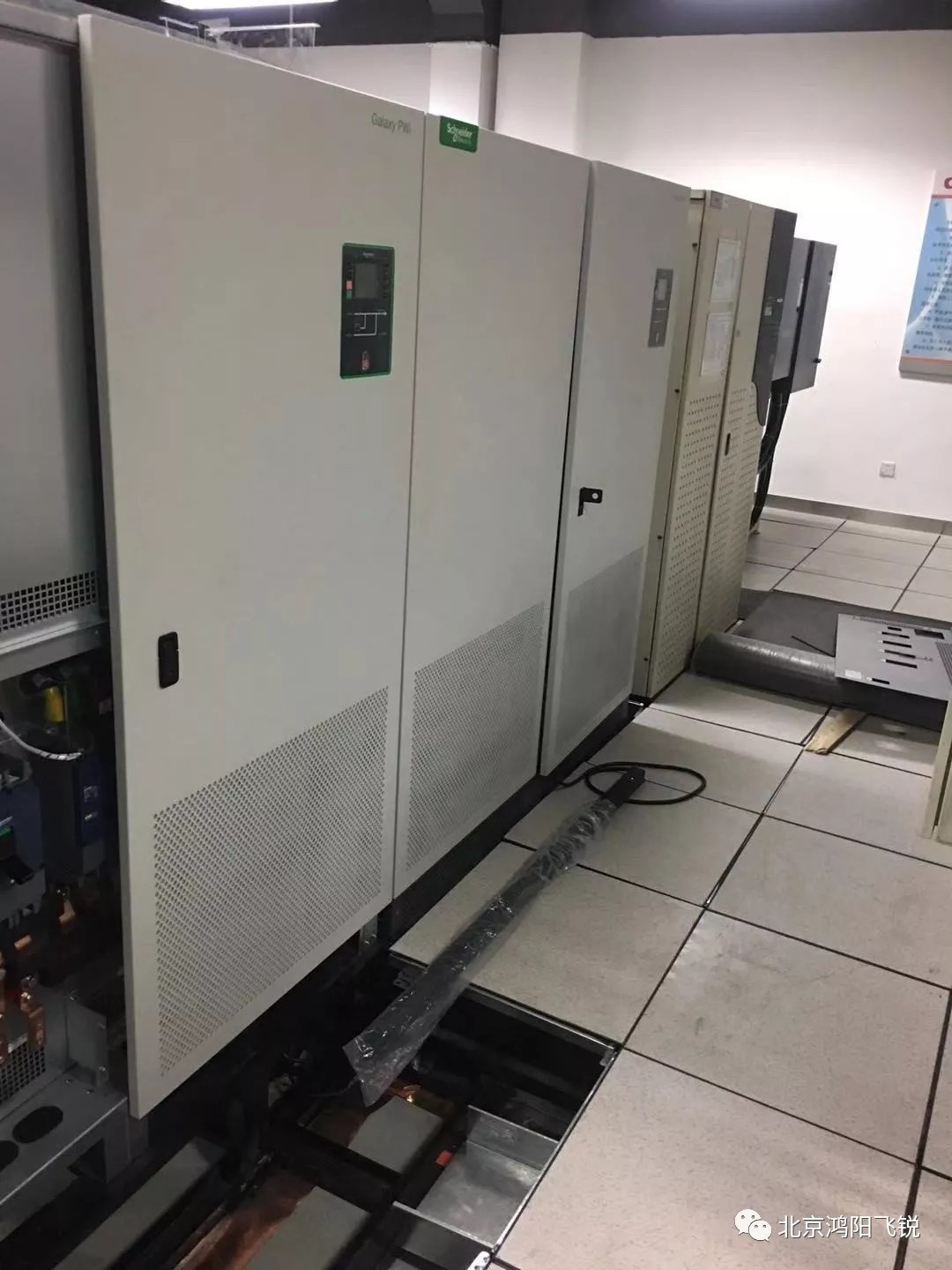

新的3#和4#PWI200KVA UPS主机已经安装到位。
接下来就是这两台新的PWI200KVA UPS进行第一次并机调试。
调试成功,在凌晨12点把负载由剩下的那台旧4#PW200KVA UPS主机切换到新的4# PWI200KVA UPS主机,然后第二台旧的4#PW200KVA UPS主机拆除。
接下来就是两台全新的3#和4#PWI200KVA UPS恢复并机,这第二次并机调试还是在夜间进行的,不过这次并不顺利。鸿阳飞锐公司技术人员与施耐德工程师由夜里十点一直坚守到第二天下午七点,成功为客户解决问题可谓是相当给力。

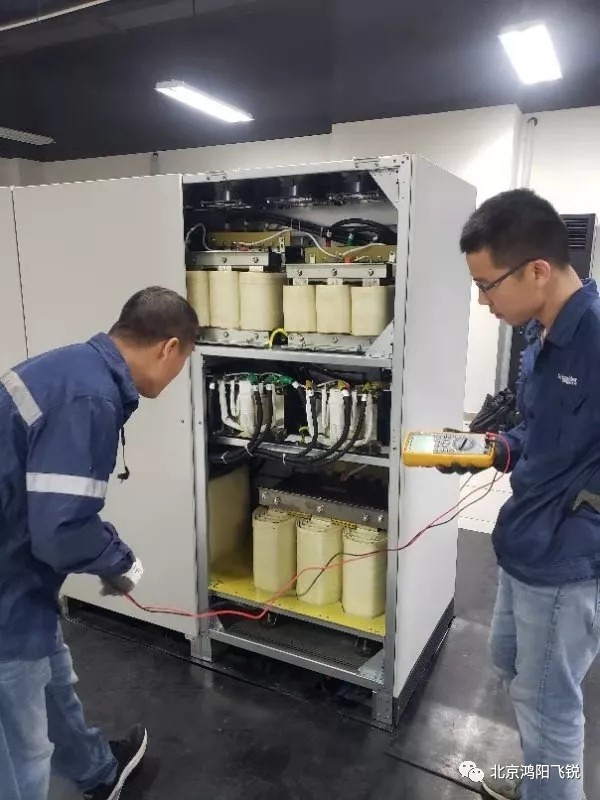

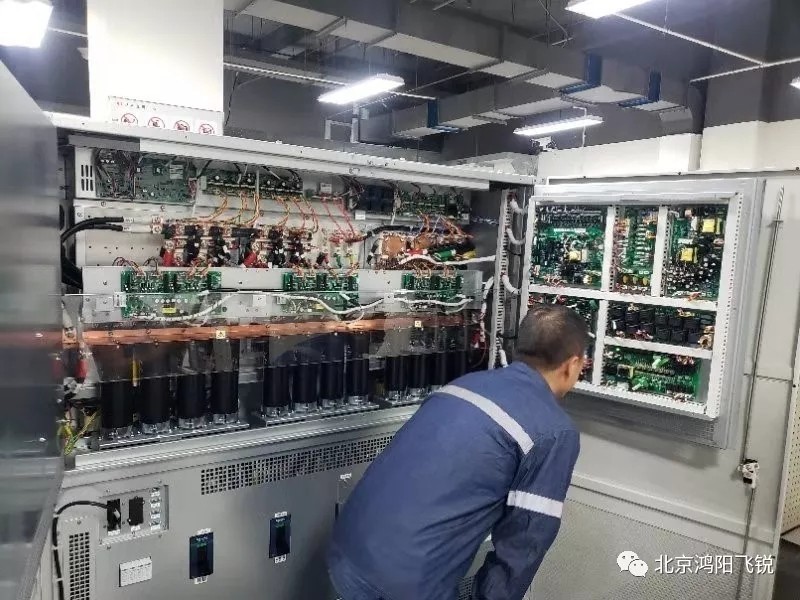

为了检查问题所在,将UPS主机拆了一个前后通透。

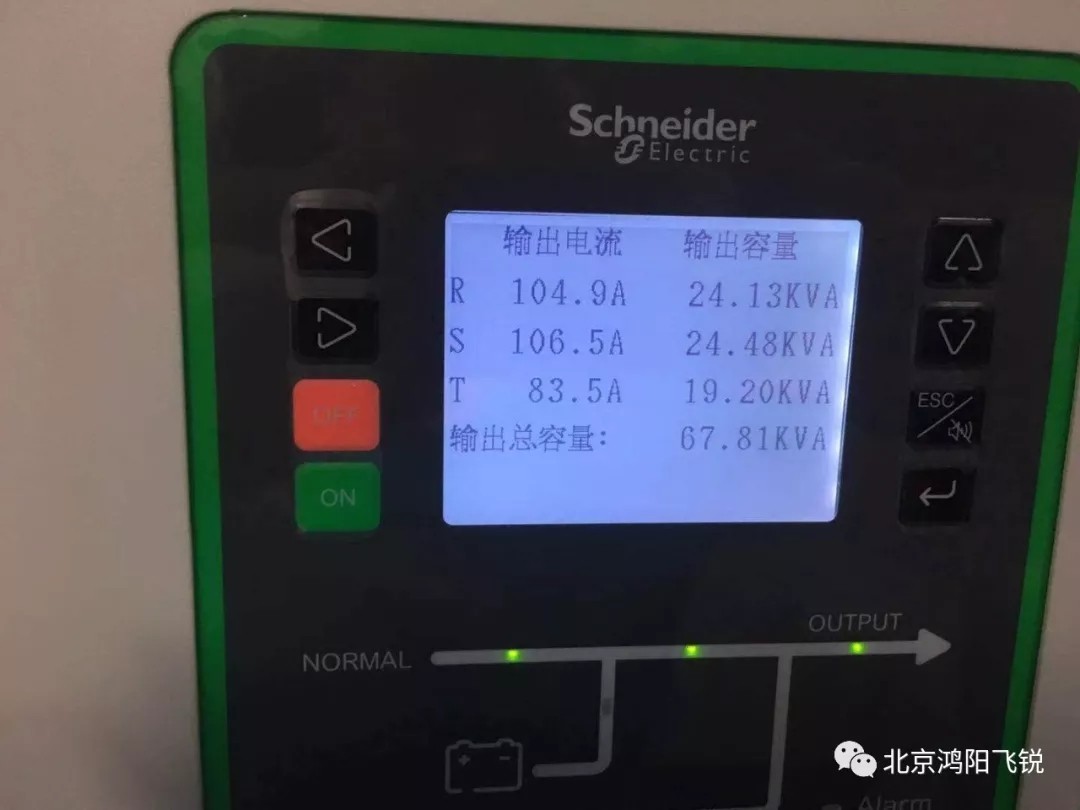

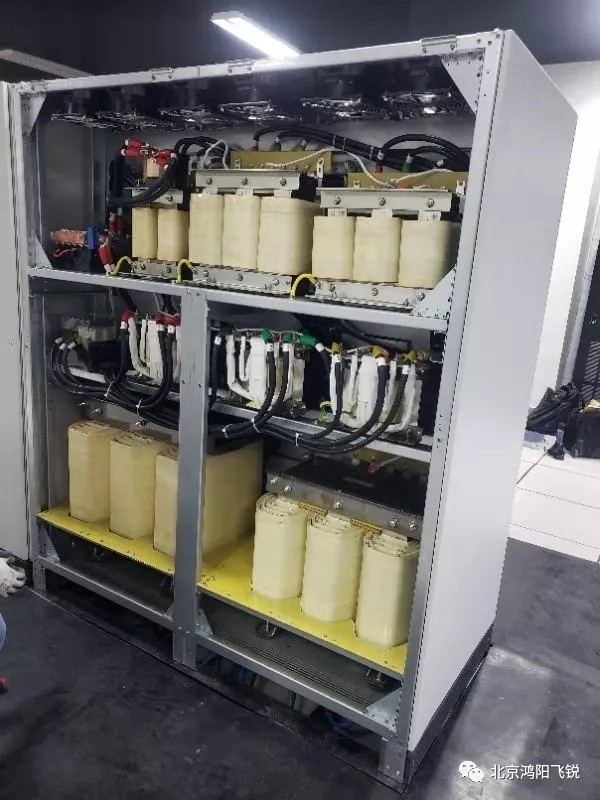

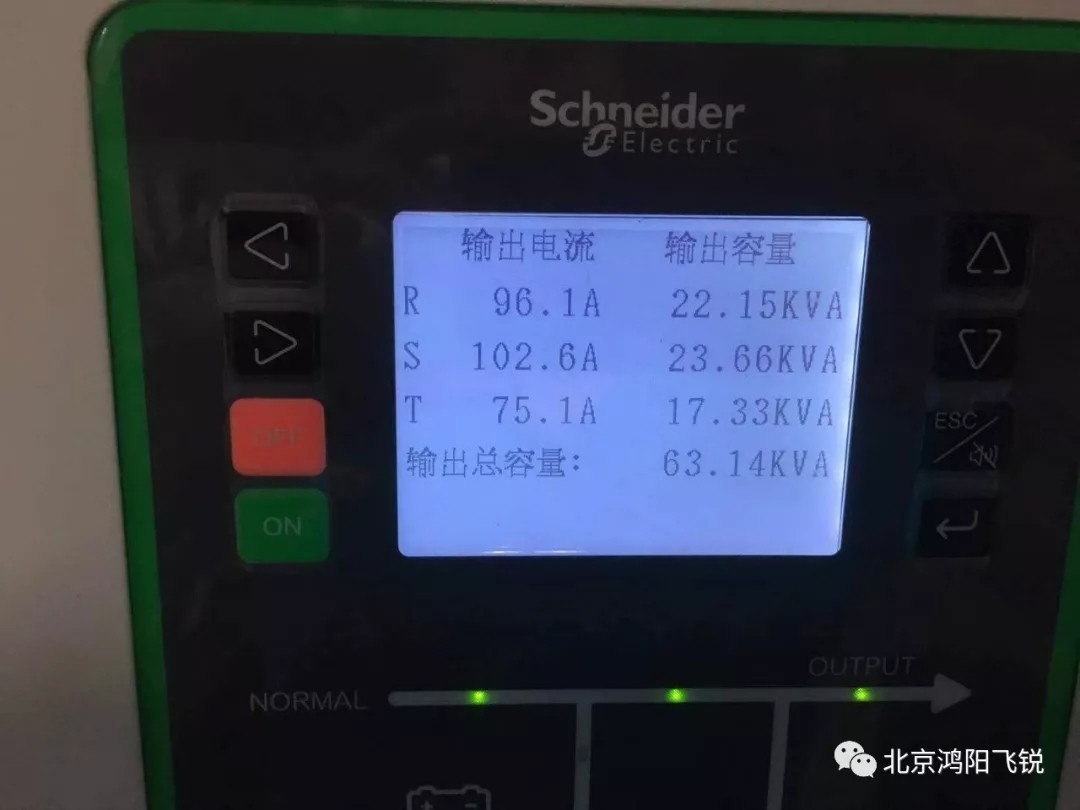

最终解决了三相不平衡问题。
为了保证直播中心节目不间断,这其中的许多次操作都是在夜间凌晨时段完成的,鸿阳飞锐的工程师们付出了辛苦的劳动,他们在施耐德厂家的技术支援下,最终圆满完成了项目,为保证国家卫星直播信号稳定播出奠定了坚实的基础。
为什么要更换成PWI200KVA呢?
